一種異常環境地域中砼澆灌控裂方法與流程

文檔序號:41744489發布日期:2025-04-25 17:27閱讀:4來源:國知局
一種異常環境地域中砼澆灌控裂方法與流程

本發明涉及砼澆灌控裂,具體而言,涉及一種異常環境地域中砼澆灌控裂方法。


背景技術:

1、在進行項目施工過程中,大量建設項目所在地由于獨特的地理結構和位置,具有溫差大、氣壓低、高溫、紫外線強、風速大、冰雹和降雪突發等極端環境,混凝土工程的施工安全面臨嚴峻挑戰。目前,處于異常環境地域中砼的承載能力和耐久性的研究經驗不足,無法確保砼的安全性能成為工程建設的重大挑戰。

2、而在采用砼進行施工作業的過程中,關注砼的裂縫防控一直是混凝土研究的關鍵組成部分?,F有技術中,大多在常規環境中進行砼的性能評估,并基于評估結果進行控裂指導,旨在初步揭示當前環境溫度對砼力學性能和水化特性的影響,表明溫度對砼性能有顯著影響。然而,砼的抗壓強度和抗拉強度等性能在極端環境中未被考慮在內,這導致裂縫控制研究不能完全反映砼施工過程的真實環境,缺乏考慮異常環境地域中砼性能的綜合性研究。


技術實現思路

1、本發明的目的在于提供了一種異常環境地域中砼澆灌控裂方法,用以解決現有技術中存在的上述問題。

2、本申請具體是這樣的:

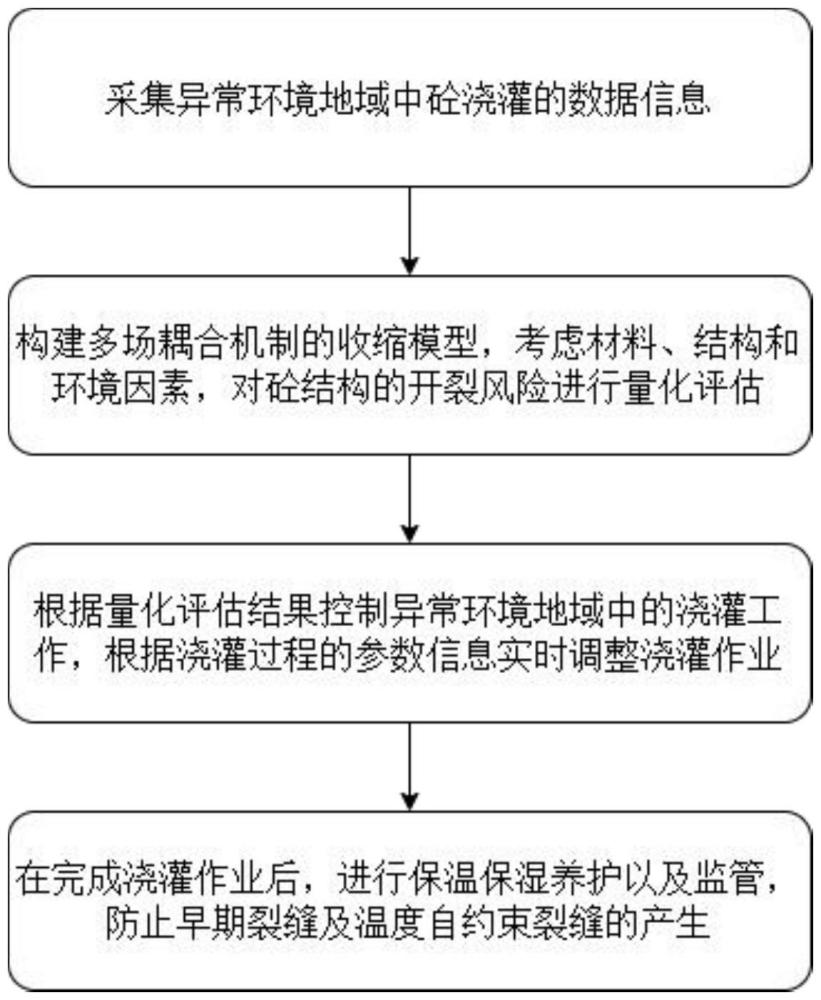

3、提供一種異常環境地域中砼澆灌控裂方法,其特征在于,包括以下步驟:步驟一:采集異常環境地域中砼澆灌的數據信息;步驟二:構建多場耦合機制的收縮模型,考慮材料、結構和環境因素,對砼結構的開裂風險進行量化評估;步驟三:根據量化評估結果控制異常環境地域中的澆灌工作,根據澆灌過程的參數信息實時調整澆灌作業;步驟四:在完成澆灌作業后,進行保溫保濕養護以及監管。

4、所述步驟一中砼澆灌的數據信息包括配合比數據,材料性能參數,原材料溫度,環境溫度,溫度分布信息以及應力和應變狀態信息。

5、所述步驟二中構建多場耦合機制的收縮模型,考慮材料、結構和環境因素,對砼結構的開裂風險進行量化評估包括:

6、計算砼開裂風險因子:

7、

8、其中,η為砼開裂風險因子,σ(t)為t時刻砼的最大拉應力/mpa,ft(α)為t時刻砼的抗拉強度/mpa;

9、砼的彈性模量和抗拉強度是計算收縮應力和裂縫風險的必要參數,其計算公式如下:

10、

11、其中,e(α)為早期彈性模量/gpa,ft(α)為t時刻的抗拉強度/mpa,e∞為最終彈性模量/gpa,ft∞為最終抗拉強度/mpa,αo和α∞為水化程度α的初始值和最終值,p、q為指數常數,值分別為0.5和1;

12、

13、其中,α為水化程度,為驅動水化反應的化學親和作用,qα為活化能,r為常數,b1、b2和γ為控制水化反應速率的模型參數,α∞為水化程度的最終值。

14、長期在異常環境地域中,砼結構受到環境溫度變化的影響較大,需要對砼開裂的風險進行二次計算,考慮溫度的變化規律,對砼結構的開裂風險進行評估,考慮溫度對砼澆灌過程的影響:

15、

16、其中,t為溫度的年變化率,為年平均溫度/℃,a是溫度的年變化量/℃,t0為一年中的最低溫度/℃,tm為一年中的最高溫度/℃;

17、

18、其中kt為溫度影響系數,t為溫度的年變化率,t1為初始溫度值,為年平均溫度/℃,w為用水量,根據相關的砼配合比設計規范或經驗數據來初步確定用水量,c為水泥用量,根據砼的設計強度等級、水泥的品種和強度等級來計算;

19、

20、其中,f0是砼的配制強度,fk是設計強度等級,fe是水泥的強度等級,σ強度標準差,αa、αb是經驗系數,根據不同的水泥品種和骨料條件取值,由此得到水泥用量。

21、考慮溫度影響的開裂風險因子計算:

22、

23、其中,fc(k)為砼抗壓強度演變的函數,k為與水化程度α和溫度相關的內變量,是砼在標準條件下的抗壓強度終值,a、b為材料參數;

24、砼的抗拉強度與抗壓強度有關:

25、

26、其中,(e∞)'為考慮溫度影響后的最終彈性模量/gpa,(ft∞)'為考慮溫度影響后的最終抗拉強度/mpa,k1、k2為常量;

27、將考慮溫度影響后的最終彈性模量彈性模量(e∞)'和最終抗拉強度(ft∞)'帶入到公式(2)、(3)中,得到考慮溫度影響后的砼開裂風險因子為:

28、

29、其中,η'為考慮溫度影響后的砼開裂風險因子,σ(t)'為考慮溫度影響后的t時刻砼的最大拉應力/mpa,ft(α)'為考慮溫度影響后的t時刻砼的抗拉強度/mpa。

30、獲取砼開裂風險評估準則,用于指導后續澆灌工作,當η'>1.0時砼一定會開裂,0.7<η'≤1.0時砼存在較大的開裂風險,η'≤0.7時混凝土基本不會開裂,不開裂保證率≥95%。

31、所述步驟三中根據量化評估結果控制異常環境地域中的澆灌工作,根據澆灌過程的參數信息實時調整澆灌作業包括:根據量化評估結果,調整砼澆灌過程中的水泥種類和用量,水灰比,配骨料,混合水溫度、摻合料比例以及配合比設計調整,記錄砼的澆灌開始時間、結束時間以及澆灌過程中的速度變化,針對不同的溫度時段,調整澆灌速度。

32、對于多層或較高結構的砼澆灌,需要采集每層澆灌的高度,設置合理的分層高度,記錄分層澆灌的間隔時間并進行控制,記錄振搗方式、振搗時間和振搗位置并根據實際澆灌情況進行調整。

33、步驟四中所述保溫保濕養護以及監管包括:養護采用“兩布一膜”,即土工布+塑料薄膜+棉被,養護期間塑料薄膜以下撒水,保持土工布濕潤,棉被干燥,冬季視溫度增加保溫棉被層數,雨雪、大風季節在棉被外額外覆蓋一層防雨布。

34、所述監管包括派專人監管溫度監測數據,并根據溫度監測數據調節冷卻水通水時間、保溫措施,合理的進行施工組織,縮小上下層混凝土澆筑的時間差,澆筑上層混凝土前,先在新舊混凝土結合面澆筑一層5cm厚的砂漿;專門收集氣象信息,若發現氣溫驟降天氣,施工現場立即加強砼的保溫工作;在廊道、空箱結構澆筑完成后,立即使用防雨布將廊道、空箱的孔口、洞口封閉起來。

35、相較于現有技術,本發明實施例達到了以下有益效果:本發明提供了一種異常環境地域中砼澆灌控裂方法,構建多場耦合機制的收縮模型,考慮材料、結構和環境因素,對砼結構的開裂風險進行量化評估,并在評估過程中考慮異常環境中溫度的長期影響,對砼開裂的風險進行二次計算,考慮溫度的變化規律,對砼結構的開裂風險進行修正,提高砼開裂風險評估的準確性,基于風險評估結果控制異常環境地域中的澆灌工作,并在完成澆灌作業后,進行保溫保濕養護以及監管,防止早期裂縫及溫度自約束裂縫的產生,實現準確高效的控裂全過程。



技術特征:

1.一種異常環境地域中砼澆灌控裂方法,其特征在于,包括以下步驟:

2.根據權利要求1所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,所述步驟一中砼澆灌的數據信息包括配合比數據,材料性能參數,原材料溫度,環境溫度,溫度分布信息以及應力和應變狀態信息。

3.根據權利要求1所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,所述步驟二中構建多場耦合機制的收縮模型,考慮材料、結構和環境因素,對砼結構的開裂風險進行量化評估包括:

4.根據權利要求3所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,長期在異常環境地域中,砼結構受到環境溫度變化的影響較大,需要對砼開裂的風險進行二次計算,考慮溫度的變化規律,對砼結構的開裂風險進行評估,考慮溫度對砼澆灌過程的影響:

5.根據權利要求4所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,考慮溫度影響的開裂風險因子計算:

6.根據權利要求5所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,獲取砼開裂風險評估準則,用于指導后續澆灌工作,當η'>1.0時砼一定會開裂,0.7<η'≤1.0時砼存在較大的開裂風險,η'≤0.7時混凝土基本不會開裂,不開裂保證率≥95%。

7.根據權利要求1所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,所述步驟三中根據量化評估結果控制異常環境地域中的澆灌工作,根據澆灌過程的參數信息實時調整澆灌作業包括:根據量化評估結果,調整砼澆灌過程中的水泥種類和用量,水灰比,配骨料,混合水溫度、摻合料比例以及配合比設計調整,記錄砼的澆灌開始時間、結束時間以及澆灌過程中的速度變化,針對不同的溫度時段,調整澆灌速度。

8.根據權利要求7所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,對于多層或較高結構的砼澆灌,需要采集每層澆灌的高度,設置合理的分層高度,記錄分層澆灌的間隔時間并進行控制,記錄振搗方式、振搗時間和振搗位置并根據實際澆灌情況進行調整。

9.根據權利要求1所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,步驟四中所述保溫保濕養護以及監管包括:養護采用“兩布一膜”,即土工布+塑料薄膜+棉被,養護期間塑料薄膜以下撒水,保持土工布濕潤,棉被干燥,冬季視溫度增加保溫棉被層數,雨雪、大風季節在棉被外額外覆蓋一層防雨布。

10.根據權利要求9所述的一種異常環境地域中砼澆灌控裂方法,其特征在于,所述監管包括派專人監管溫度監測數據,并根據溫度監測數據調節冷卻水通水時間、保溫措施,合理的進行施工組織,縮小上下層混凝土澆筑的時間差,澆筑上層混凝土前,先在新舊混凝土結合面澆筑一層5cm厚的砂漿;專門收集氣象信息,若發現氣溫驟降天氣,施工現場立即加強砼的保溫工作;在廊道、空箱結構澆筑完成后,立即使用防雨布將廊道、空箱的孔口、洞口封閉起來。


技術總結
本發明公開了一種異常環境地域中砼澆灌控裂方法,通過采集異常環境地域中砼澆灌的數據信息,構建多場耦合機制的收縮模型,考慮材料、結構和環境因素,對砼結構的開裂風險進行量化評估,根據量化評估結果控制異常環境地域中的澆灌工作,根據澆灌過程的參數信息實時調整澆灌作業,在完成澆灌作業后,進行保溫保濕養護以及監管,防止早期裂縫及溫度自約束裂縫的產生??紤]異常環境中溫度的長期影響,對砼開裂的風險進行二次計算,考慮溫度的變化規律,對砼結構的開裂風險進行修正,提高砼開裂風險評估的準確性,實現準確高效的控裂全過程。

技術研發人員:梁杰忠,王兆忠,劉平,于林江,岑文杰,姚明明,陸鶴升,夏顯煌
受保護的技術使用者:中交第四航務工程局有限公司
技術研發日:
技術公布日:2025/4/24
